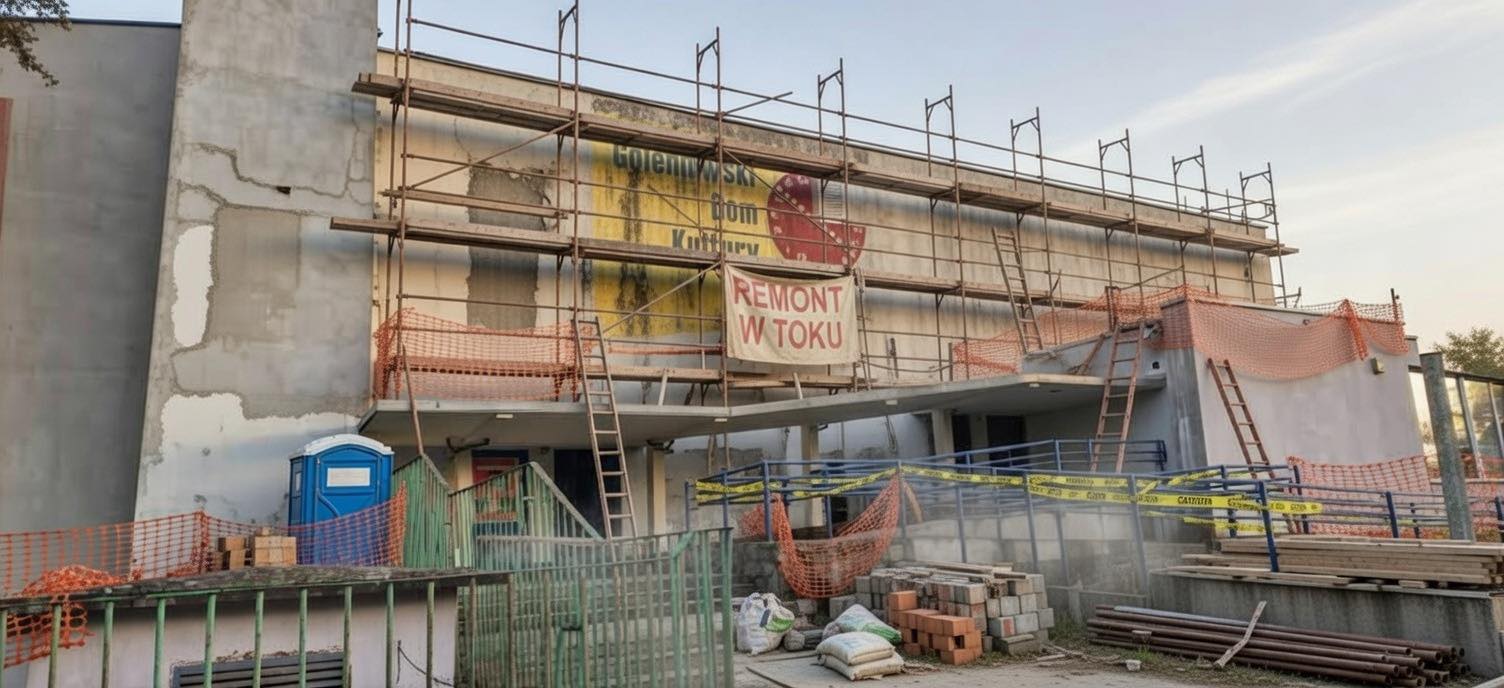

Planowana przebudowa Goleniowskiego Domu Kultury – przebieg i harmonogram prac
Kwestia przebudowy i rozbudowy Goleniowskiego Domu Kultury (GDK) wywołuje dyskusje w lokalnej społeczności. Jak wynika z publikacji autorstwa Grzegorza Gwadery na blogu „Goleniów za kurtyną”, proces inwestycyjny napotyka na opóźnienia w realizacji pierwotnych założeń.
Wstępne koncepcje dotyczące modernizacji obiektu były prezentowane wiosną 2025 roku, kiedy to przeprowadzono konsultacje społeczne w sprawie wyglądu elewacji. Zgodnie z wcześniejszymi planami, przetarg na realizację zadania w formule „zaprojektuj i wybuduj” miał odbyć się w czwartym kwartale 2025 roku. W budżecie na 2026 rok zabezpieczono na ten cel kwotę 10 000 050 zł.
Zmiana terminów przetargu i przewidywane etapy inwestycji
Podczas sesji w dniu 25 lutego 2026 roku kierownik do spraw inwestycji poinformował, że przetarg odbędzie się dopiero w drugim lub trzecim kwartale 2026 roku. Przesunięcie terminu wpływa na całościowy harmonogram dalszych działań.
W opinii publicysty, realizacja przetargu latem 2026 roku oraz prawdopodobne procedury przed Krajową Izbą Odwoławczą (KIO) mogą sprawić, że umowa zostanie podpisana najwcześniej na przełomie jesieni 2026 i zimy 2027 roku. Etap projektowy – obejmujący rozbudowę, nową część obiektu, salę widowiskową z akustyką, instalacje oraz wymogi PPOŻ przy jednoczesnym utrzymaniu działalności instytucji – szacowany jest na 12 do 18 miesięcy. W konsekwencji wejście na plac budowy przewidywane jest najwcześniej na 2028 rok.
Budynek GDK pochodzi z lat 60. XX wieku, co zdaniem obserwatorów wiąże się ze szczególnymi wyzwaniami technicznymi. Wśród nich wymienia się możliwość występowania azbestu, ukryte wady konstrukcyjne oraz konieczność spełnienia rygorystycznych norm w zakresie akustyki, energooszczędności i ochrony przeciwpożarowej.
Koszty inwestycji i ocena działań władz gminy
Całkowity koszt przedsięwzięcia szacowany jest na 35–38 milionów złotych. Z kwoty 10 milionów złotych wpisanych do budżetu na bieżący rok, na przygotowanie inwestycji wydane zostanie prawdopodobnie jedynie kilkaset tysięcy złotych, a pozostałe środki mogą zostać przesunięte na inne cele.
Sposób zarządzania projektami przez burmistrza Krzysztofa Sypienia oraz kierownika inwestycji podlega krytyce publicznej. Zarzuca się im brak odpowiedniej analizy ryzyka, niedostateczną komunikację dotyczącą przyczyn opóźnień oraz nawiązuje do wcześniejszych problemów przy realizacji mniejszych zadań, takich jak remont ulicy Konopnickiej czy budowa kolumbarium.
Artykuł stanowi opinię Grzegorza Gwadery z bloga „Goleniów za kurtyną”. Redakcja portalu publikującego przedruk zastrzegła, że w przypadku otrzymania oficjalnego stanowiska ze strony osób wymienionych w tekście, zostanie ono opublikowane.
Najczęściej zadawane pytania (FAQ)
Jaka kwota została zabezpieczona na przebudowę GDK w budżecie na 2026 rok?
W budżecie na 2026 rok na realizację tej inwestycji wpisano kwotę 10 000 050 zł.
Jaki jest szacowany całkowity koszt modernizacji Goleniowskiego Domu Kultury?
Według podanych informacji całkowity koszt przebudowy i rozbudowy obiektu szacuje się na 35–38 milionów złotych.
Na kiedy zapowiedziano ogłoszenie przetargu?
Jak przekazał kierownik inwestycji na sesji 25 lutego 2026 roku, przetarg ma zostać ogłoszony w II lub III kwartale 2026 roku.
Kiedy realnie mogą rozpocząć się prace budowlane?
Uwzględniając procedury przetargowe, odwołania oraz trwający 12–18 miesięcy etap projektowania, realne rozpoczęcie prac na placu budowy przewiduje się na 2028 rok.
